服务热线:400-008-8082
首页 > 新闻.案例 > 工业地坪漆 > 防静电地坪
24小时服务热线400-008-8082

怎样做好电子厂环氧防静电地坪施工?

来源:北京航特发布日期:2020-11-24关注:-

[文章导读] 怎样做好电子厂环氧防静电地坪施工?做好电子厂防静电地坪施工,需要注意施工进度、掌握好施工节奏、做好分区施工。

怎样做好电子厂环氧防静电地坪施工?做好电子厂防静电地坪施工,需要注意施工进度、掌握好施工节奏、做好分区施工。电子厂的环氧防静电地坪施工有以下几个特点:

1.交叉施工严重:电子厂项目一般工期2-3年,其中内部装饰与设备安装最多有1年的施工时间。因此,整体工期紧,交叉施工严重。而防静电地坪施工,几乎与所有的专业分包有交叉施工,包括、墙面施工、墙板施工、通风、管道、消防、吊顶等。

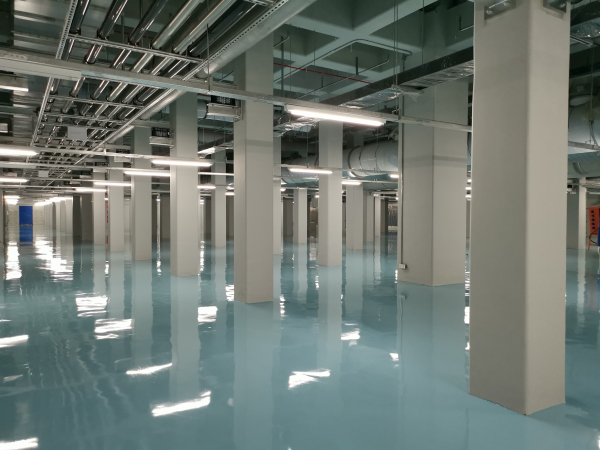

电子厂环氧防静电地坪施工

2.施工后期要求无尘施工:电子厂洁净室从施工阶段就开始进行洁净管制,在施工后期洁净管制升级后,所有的设备和工具进场需要擦拭干净,所有人员需要穿洁净服。同时,禁止任何产尘作业。

针对电子厂环氧防静电地坪施工的特点,为了做好防静电地坪施工,施工商应做好以下几点:

1.注意施工进度:项目经理在进场后,应与总包方、其它分包商一起协调,确定合理的施工进度。如果施工进度受到影响,应及时与总包和其它分包商沟通,要么排除影响进度的因素,要么调整施工进度。

2.掌握好施工节奏:环氧防静电地坪的地面研磨作业,会产生灰尘。在中涂层研磨时,会产生少量灰尘。因此,在施工第一阶段应将所有施工区域的地面研磨、底涂、中涂全部完成。然后将工作面移交给其它分包商,安排人员撤场。在洁净管制前,安排人员二次进场,进行中涂层研磨。

3.做好分区施工:中涂层研磨后的工序,包括粘贴导电铜箔并接地、导电中涂、防静电自流平面涂,应采取分区的方式进行。每个分区的面积约5000-10000平米,每个分区在1周内完成。施工的分区内严禁交叉施工。一个分区施工完成并干燥后,铺设塑胶膜进行保护。两个分区之间,做好面涂的搭接。

怎样做好电子厂环氧防静电地坪施工?要根据电子厂项目的特点,妥善制定施工进度计划,做好分区施工,掌握好施工的节奏。

如果想成为了解更多环氧防静电地坪的知识,可以关注“航特地坪”抖音号,获取更多资讯。

【责任编辑】:北京航特
版权所有:https://www.hunterbj.com转载请注明出处
精彩瞬间Wonderful moments
